国家能源集团扎根万州接续投资143亿元 加码打造西南地区能源“航母”

日期:2026-06-25 来源:万州时报
语音播报

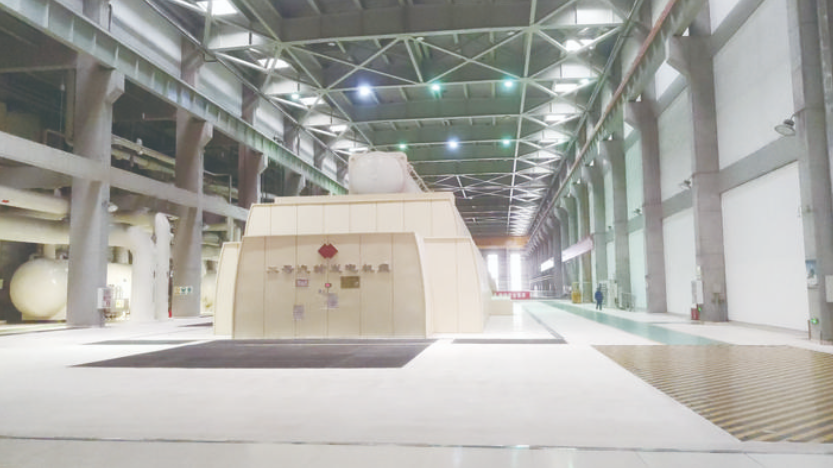

国能万州电厂。

国能万州电厂集中控制室。

记者 解书睿 文/图

仲夏时节,长江之畔。江风掠过国能万州电厂二期扩建项目工地,扑面而来的不是凉意,而是施工会战的火热。

6月17日,4号锅炉基础正式开挖,烟囱工程同步动工——这个总投资70亿元的“能源基石”项目,全面拉开主体工程建设大幕。

从2012年落户万州至今,国家能源集团接续投资143亿元实施两期项目,加快打造西南地区最大火力发电厂,写下了央地协同、共生共荣的生动注脚。

落子万州,从战略布局到双向奔赴

一家关系国家能源安全的核心央企,缘何青睐万州?

“当初布局万州,是服务国家能源战略作出的选择。”国能重庆万州电力有限责任公司党委书记、董事贺宇一语道出决策深意。

万州地处三峡库区腹心,坐拥长江黄金水道,是连接“西部大开发”“西电东送”与长江经济带的战略节点。正是看中这里得天独厚的区位优势,2012年,国家能源集团落子万州,投资73亿元建设一期两台105万千瓦超超临界燃煤发电机组,打通“疆煤出区”能源通道,为重庆乃至西南地区装上了能源“稳定器”。

如果说初次结缘是基于国家战略的宏大布局,那么再次投资70亿元实施二期扩建项目,则更多源于对万州营商环境的高度认可。

一期项目投产十年来,不仅供电煤耗低至272.69克/千瓦时,烟尘、二氧化硫等排放指标优于燃气机组标准,更以硬核实力成为区域经济“顶梁柱”——累计发电805亿千瓦时,贡献税收超14.35亿元。

“万州不仅拥有水铁联运的物流优势,更以‘保姆式’服务打动企业。”贺宇感慨道,为了二期扩建项目,万州成立最高规格工作专班,推动项目从启动到核准仅用111天、从核准到开工仅用87天,均创下全国火电项目最快纪录。

正是这份实干换来的信任,让国家能源集团坚定加码、落子二期扩建项目,将累计投资推向143亿元新台阶,书写了央地携手共赢发展的崭新篇章。

全新启航,锻造能源“航母”与绿色标杆

眼下,国能万州电厂二期扩建项目施工现场,200余名建设者昼夜奋战,各种施工机械的作业声交织混响,一幅攻坚会战的长卷正在铺展。

375亩的巨大工地上,挖掘机挥动铁臂,铲土碎石刚劲有力;运输车轰鸣驶过,满载渣土穿梭不息……目之所及,皆是奔涌的建设热潮。

自2025年11月开工以来,建设者们与时间赛跑,不断刷新“进度条”,先后完成场平工程、桩基工程,仅开挖桩基就达4000多根。

一周前转入主体工程建设以来,施工单位投入大型挖掘机10余台、运输车辆40余台,实行24小时不间断作业,全力拼抢进度。

“当前的核心任务是主厂房土石方开挖,预计7月底开始浇筑混凝土,今年底实现锅炉钢架吊装;明年完成主厂房上部结构施工,10月断水封闭后转入汽轮机等核心主机安装。”中能建建筑集团国能万州电厂二期扩建项目B标段负责人姚多良说。

据了解,二期扩建项目将新建两台100万千瓦高效超超临界燃煤发电机组,设计供电煤耗降至270.15克/千瓦时,较一期项目再降2.54克/千瓦时,以“近零排放”标准打造绿色工程。

这不仅是产能的简单扩张,更是绿色转型的深度示范。二期扩建项目创新性推行“煤电与新能源联营”模式,同步配置等容量新能源项目,构建起“火电保供、新能源减排”的互补格局。

“二期扩建项目预计2028年全面建成投产,届时将与一期项目珠联璧合,形成410万千瓦总装机容量,年发电量突破200亿千瓦时,年工业产值跃升至80亿元以上,铸就西南地区首座拥有4台百万千瓦机组的能源‘航母’。”贺宇掷地有声地表示。

对于万州而言,这座能源“航母”不仅是迎峰度夏的“压舱石”,更是高质量发展的“强引擎”。稳定的能源保障将极大提升区域产业吸附力,为万州推动成渝地区双城经济圈和重庆重要城市副中心建设注入源源不断的绿色动能。

从一期项目到二期扩建项目,国能万州电厂的成长映照着央企深耕地方的使命担当。长江之畔,央地同心的壮阔航程,正破浪向前。
